Kategorie: Technik

  • Marathokampos

    Für einen längeren Hafenaufenthalt gibt es immer mehrere Gründe:

    1. Wir wollen Freunde und Bekannte treffen.
    2. Susi’s Schwester kommt in ein paar Tagen für zwei Wochen auf Urlaub.
    3. Ich warte auf vier Pakete von drei Lieferanten mit Ersatzteilen, damit ich endlich was zum Basteln habe.
    4. Ein bisschen Pause tut auch gut.

    Bei uns trifft A bis D zu.
    Damit wir mobil sind, leihen wir uns einen Motorroller. Der reicht für uns und diese Insel. Natürlich müssen wir zuerst bei Despina und Gougulla in Balos vorbeischauen. Und bei Tia und ihrem Strand. Dort bleiben wir auch auf zwei Liegen im Schatten, und lassen den Tag vergehen.

    Und wofür brauch ich meine Geschenkpakete?
    Die Wasserhähne in Bad und Küche sind nicht mehr ganz dicht. Nach 22 Jahren bekommen wir sicher keine Ersatzteile mehr. Daher setzen wir auf Neues. Es sind ja nur 3 Verschraubungen zu öffnen und wieder anzuschließen. Kann also eigentlich in wenigen Minuten geschehen sein – meint man. Die Öffnung, in die man hinein muss, ist aber kaum 35 cm breit und natürlich muss man sich verrenken, sieht die eigentliche Arbeitsstelle nicht und es ist heiß wie Sau. Außerdem sind Schrauben, die seit 22 Jahren fest sind, wirklich fest – und alles im Knien.

    Naja, für den Wasserhahn in der Küche brauch ich zwei Stunden. Der im Bad ist aber eine andere Nummer: Unter dem Waschtisch ist eine Öffnung so 30 x 40 cm und seitlich vom Waschbecken ist der Mischhahn und der Wasserhahn/Brausekopf montiert. Nicht dass man glaubt „freie Fahrt für den Handwerker“! In dem Loch wohnt nämlich schon wer: 2 Wasserpumpen samt Schläuchen und elektrischen Anschlüssen, zwei Heizungsrohre und natürlich die Leitungen, die man für den Wasserhahn braucht. Also insgesamt eher etwas beengt, könnte man sagen. Dass dann der Wasserhahn mit Befestigung und Anschlüssen schlicht eine Fehlkonstruktion ist, die man kaum montieren kann, macht die Sache nicht einfacher. Prompt geht mir eine wichtige Schraube verloren. Die wohnt jetzt zwischen dem Boden der Nasszelle und der Rumpfschale. Ich muss mir also noch was einfallen lassen. Wenigstens sind die Anschlüsse alle dicht.

    Eine ganz andere Nummer ist unser Boiler. Mein Bruder Martin hatte ja die gute Idee, meinen überschüssigen Strom für die Bereitung von Warmwasser zu verwenden. Im Prinzip ja nicht schlecht. ABER: Der Boiler funktioniert im Augenblick nicht richtig und den elektrischen Heizstab mit seinen 1200 W kann ich von meinen Bordbatterien nicht betreiben. Es gibt aber Abhilfe: Es gibt den Heizstab auch mit 500 W. Dann dauert das Aufheizen länger, aber meine Batterien und der Inverter können das liefern.

    Den Heizstab kann ich in Bremen bestellen, in 7 Tagen ist er da. So weit, so gut. Der hat aber eine riesige Mutter, zu der man mit einer Rohrzange nicht dazu kommt. Es muss also ein Steckschlüssel her – aber welcher. Ich versuche das zu messen und vermute, dass es einer mit Schlüsselweite 52 mm ist. Kann man auch bestellen, bei Amazon, kommt in 5 Tagen.

    Sobald beide Teile bei mir sind, kommt die böse Überraschung: 54 mm wären es gewesen. Was also tun? Messing abfeilen oder Werkzeugstahl abschleifen? OK, Messing. Dauert ein Weilchen aber dann passt die Mutter in den Steckschlüssel. Aber halt: Der Heizstab, der noch im Boiler steckt, der braucht ja immer noch 54 mm – sh_t. Wo bekomme ich einen solchen Steckschlüssel her?

    Ah, der Eigner der Marina hat in Karlovassi eine Werft und ist mit Werkzeug gut ausgesattet. Ich fahre also mit dem Moped hin und treffe Aris. Die Werkstatt ist eine recht wilde Werkstatt – alles ist da, aber wo genau. Nach ein paar Minuten Suche finden wir einen 55er Schlüssel und einen alten Heizstab, an dem wir gleich sehen, dass der Schlüssel passt. Rasch wieder zurück zu Philia.

    Mit etwas Überredung kommt der alte Heizstab etwas unwillig und völlig verkalkt ans Tageslicht. Die Opferanode gibt es schon lange nicht mehr. Von der existiert nur noch ein brauner Katzenschiss. 7 Jahre hat der Heizstab gedient. Wie oft der tatsächlich eingeschaltet war, weiß niemand.

    Wenn der Boiler schon offen ist, sollte man ich auch gleich entkalken. Das geht mit Zitronensäure und die gibt’s im gut sortierten Lebensmittelhandel. Die Griechen brauchen sie, für das Einlegen von Oliven. Das Zeug muss also auf die Philia geholt werden. Jetzt kann ich meinen 25 lit. Boiler nicht so einfach anfüllen, denn der liegt ja waagrecht. Aber bis zur Öffnung geht’s. Immer wenn ich einen Liter Säure eingefüllt habe, kontrolliere ich mit dem Endoskop, wie hoch der Flüssigkeitsspiegel schon steht und ob alle verkalkten Teile auch in der Säure gebadet werden.

    Wenn das fertig ist, den Boiler entleeren – ich kann das in die Bilge ablaufen lassen und abpumpen – und den Heizstab einsetzen. Dann noch füllen und schauen ob alles Dicht ist. Ist es. Die Aktion hat einen ganzen Tag gedauert, bis hier her.
    Am Abend heize ich den Boiler auf – und wundere mich, dass auf einmal die Bilgepumpe anspringt. Im Bad alles dicht, aber ich hör ein Tröpfeln und Gluckern. Shit, der Boiler rinnt, aber wie!

    Also schnell wieder alles auseinanderreißen – nicht, dass der leicht zugänglich ist. Heizstab raus und Fehler entdeckt: Das Ding wird mit 2 verschiedenen Dichtungen geliefert. Ich hab die gleiche genommen, die der alte hatte. War halt die falsche! Den O-Ring aufstecken, Heizstab reindrehen, Boiler auffüllen – dicht, Boiler aufheizen – noch immer dicht.

    Fertig

    Was hab ich gemacht:
    Einen Heizstab heraus, den neuen wieder hinein gedreht und einen elektrischen Schalter montiert. Dauer 3 Tage!

    Arbeiten am Boot dauern halt manchmal etwas länger.

    Zum Ausgleich gönnen wir uns einen Badetag in Samiopoula. Das ist eine Insel bei Samos, mit einem kleinen Sandstrand, glasklarem grünlichen Wasser und ganz viel Nichts. Der richtige Ort, um einfach einmal wieder die Seele baumeln zu lassen.

    Man gönnt sich ja sonst nichts.

    PS.: Das Drama um den Boiler hatte noch kein Ende. Ein Eckstück der Verrohrung hat im Zuge der Arbeiten gelitten und wurde 3 Wochen nach der Boiler Reparatur undicht. Wieder ein Getröpfel und ein paar Stunden im Knien.

    Hört das denn nie auf?

    Ja, sobald Du das Schiff verkaufst.

  • Copper Coat

    An jedem Schiffsrumpf reisen alle möglichen blinde Passagiere mit. Algen, Kalkwürmer, Seepocken. Die bremsen ein Schiff deutlich ab, bis hin zur Unfahrbarkeit. Diesen Bewuchs muss man also verhindern, und da gibt es eine ganze Industrie, die Dir dabei hilft. Immer verbunden mit chemischem Zeugs, dass noch dazu alle 1 bis 2 Saisonen erneuert werden muss. Das kostet nicht nur Geld für die Chemie, sondern auch etliche Stunden Arbeit. Eigentlich was, auf das man gerne verzichten würde.

    Ich bin da schon vor langer Zeit über einen anderen Ansatz gestolpert: Was die Wasserorganismen nicht wollen, sind die Abbauprodukte von Kupfer. Zersetzen tut sich das Kupfer im Salzwasser. Nun kam jemand auf die Idee, Kupferpulver in Epoxydharz einzubetten und diese Paste auf ein Schiff zu streichen – hat funktioniert. Und so was will ich jetzt auch – heißt eben Copper Coat. Kostet 3mal mehr als eine normale Farbe, verspricht aber 10 bis 15 Jahre Haltbarkeit, und damit rechnet sich die Investition schnell wieder.

    Mein Freund Christos macht auch das, also bekommt er den Auftrag dafür. Zuerst wird das Schiff von allen Lackschichten befreit, so dass der Rumpf schön weiß wird. Ist halt eine riesige Sauerei, denn das sind vor allem die Chemikalien gegen den Bewuchs. Aber es gibt ja Arbeitsschutz und Absaugungen – doch nicht in Griechenland. Der Absaugstutzen am Schwingschleifer gibt nur die Richtung an, in die der Staub wegfliegt. Damit das Gewand nicht völlig versaut, kommt ein dünner Lackieroverall drüber. Auf die Haare kommt der Hoody vom Sweater, um den Mund bestenfalls ein dünnes Tuch. Fertig ist der Arbeitsschutz.

    Dass das nicht gesund ist, haben selbst die Griechen begriffen. Darum machen sie den Job auch nicht selbst, sondern sie halten sich dafür einen Albaner. Der steht dann den ganzen Winter rund um die Schiffe und schleift sie ab. Nach kaum einer Stunde könnte man ihn für einen Afrikaner halten. Xund ist das wirklich nicht!

    Eigentlich wollte / sollte Christos PHILIA Anstreichen bevor ich am 20. März in die Werft kommen. Aber – wie so oft, es gibt Verzögerungen: Das Wetter passt nicht, das Personal ist nicht da, … Aber auch: „Don’t worry, Jörg, we will do that“. Na dann?!

    Als ich ankomme, ist das Schiff so, wie es schon seit Ende November da steht, weiß mit Fleckerln. Nun denn, ab in das Büro von Christos. Zur Überraschung sitzt da eine Dame, Natalja. Die ist zwar Athenerin, war aber 10 Jahre in Spanien als Uniprofessorin, kann 6 Sprachen fliesend und „I hate the way the Greeks are working”. Also hat sie sich aufgemacht, die Organisation der Firma zu verbessern. Zum Beispiel mit Excel Sheets in denen alle zugesagten und erledigten Arbeiten stehen, mit Zeitschätzungen für den Aufwand. Die Griechen mögen das gar nicht! Nimmt es ihnen halt auch die Freiheit, heute etwas weniger zu tun, weil jemand gerade so eine tolle Geschichte zu erzählen hat – und davon gibt es viele. Immerhin arbeiten die ganzen Spezialisten auf den verschiedensten Werften und da gibt es dann immer was zu erzählen, wenn man wieder bei Christos vorbeikommt.

    Der erste Anstrich. 4 weitere werden heute noch folgen

    Wenn es zeitlich aber eng wird, vielleicht sogar der Eigner vor der Tür steht, dann ist höchste Priorität angesagt, um das Baby rechtzeitig ins Wasser zu bringen. Ist das dann geschafft, sind auch die Griechen geschafft und machen einmal – Pause!

    So rutscht halt auch meine Malerei auf den allerletzten möglichen Termin – und dann geht es rasch. Innerhalb von 4 Stunden sind 5 Schichten vom Copper Coat aufgetragen. Ich bin zum Leidwesen der Arbeiter mit dabei – sub auspizis, so zu sagen. Jetzt muss das Zeug mindestens 48 h aushärten, bevor das Schiff angehoben werden kann. Immerhin sind alle Unterstützungsstellen, 5 x am Rumpf und die Unterseite des Kiels noch unbehandelt.

    Ist doch hübsch geworden.

    Und das Wetter ist mit mir: Es nieselt einmal nur ganz kurz, der Anstrich soll in den ersten 48 h nicht nass werden. In den beiden folgenden Tagen heizt die Sonne kräftig ein, bis knapp an die 30° hab ich gemessen – Ende März!! Jedenfalls ist das Zeug ausgehärtet und kann von mir angeschliffen werden. 4 Stunden werkle ich herum, aber mit einer guten Staubschutzmaske. Trotzdem stürze ich mich nach getanener Arbeit sofort unter die Dusche. Dort steht dann das Kupfer in der Duschwanne, das zuvor an mir geklebt hat.

    Gerade rechtzeitig bin ich fertig, denn da kommt schon die Mannschaft mit dem Trailer, um Philia hoch zu nehmen. Der Trailer ist so ein ganz besonderes Stück Technik: Eigentlich ist es „nur“ ein 2-Achs Anhänger an einem Unimog. Aber, der kann sich hydraulisch in 9 Richtungen verändern und damit perfekt an das Schiff anpassen. Der hebt die Philia an, so dass die Stützen weggenommen werden können und der Kiel in der Luft schwebt. Für die nächsten Tage bleibt das so.

    Copper Coat: der letzte Akt. Nur mehr das Anschleifen fehlt

    Sofort macht sich Christos und seine Crew auf, die letzten Stellen zu schleifen, aber gerade die Kielunterseite ist trotz allem nur sehr mühsam zu erreichen. Kaum 20 cm sind Platz zwischen Kiel und Boden. Noch während da geschliffen wird, beginne ich die vorbereiteten Stellen auch schon zu streichen. Immerhin sollen da 5 Schichten drauf.

    Erst um ½ 10 in der Nacht bin ich dann fertig. Also auch körperlich, nach diesem Tag.

  • A lot to do

    Eigentlich hab ich nur eine einzige Aufgabe: Die 3-seitige To-Do Liste abarbeiten. Drum kommen die sofort auf die Klotüre, damit ich sie immer im Auge habe – außen natürlich. Das Klo ist ja nicht benützbar. Einerseits stehen noch die Segeln und das Schlauchboot drinnen, andererseits – naja, es fehlt halt das Wasser. Aber es gibt ja einen Sanitärkontainer hier in der Werft. Nicht wirklich toll, aber ausreichend.

    Also, was steht da so alles drauf:
    Qualitätskontrolle bei allen durchgeführten Arbeiten. Aber da ist bis auf die neue Maststufe noch gar nichts fertig.
    Segelsetzten – damit die aus dem Klo rauskommen. Geht aber nicht, weil ja der David, der Rigger, noch nicht fertig ist. Außerdem haben sich 2 Seile die ich dazu brauch ganz blöd im Mast verhakt. Jetzt muss David hinaufsteigen. Hätte er sich sparen können, hätte er im Jänner die 2 Seile einfach gespannt. So hatte es der Wind lustig mit ihnen

    Und dann sind da Arbeiten für mich drauf:

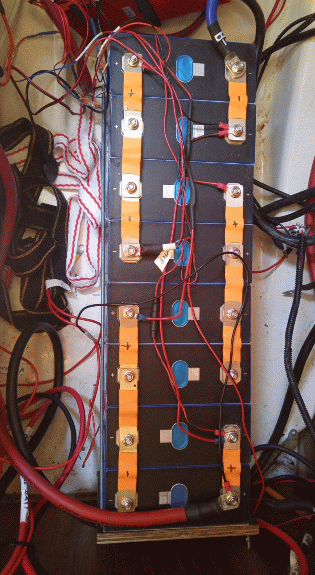

    Die elektrischen Leitungen, die vom Mast kommen, sind noch nicht verbunden. Ein paar schon, aber die anderen 4 muss ich noch einfädeln: Die müssen durch die Maststütze im Salon bis unter den Boden geführt werden. Der hat aber nur zwei ganz kleine Öffnungen. Also zuerst ein Kabel herausziehen und dabei gleich zwei neue einziehen. Die Übung glückt!
    Dann müssen die unter Bodenbrettern durch, die kann ich aber nur 4 cm anheben. Also eine Fummelei. Dann durch ein Rohr in einer Bodenversteifung bis hinter die Salonbank. Dann wird es einfach, denn die Kabelstrecke ist gut einsehbar.

    Man glaubt gar nicht, wie viel Kabellänge da drauf geht. Für die Funkantenne an der Mastspitze, die ist 13,20 m über dem Deck, habe ich vorsichtshalber 25 m Kabel gekauft. 1 Meter ist übriggeblieben!!

    Jetzt hab ich lauter neue Kabel im Mast, einiger der alten waren schon echt verrottet –  nach 22 Jahren kein Wunder. Jetzt haben wir zusätzlich eine Deckbeleuchtung. Das ist praktisch, wenn man in der Nacht den Anker kontrolliert oder was wegräumen muss. Und dann gibt es erstmals eine Beleuchtung für den Windanzeiger. Der ist sonst nämlich in der Nacht nicht sichtbar – was beim Segeln echt dumm ist.

    Dann wurde der Rumpf poliert, der war schon recht stumpf geworden. Die Maschine ist schwer und der Rumpf recht hoch. Selbst wenn ich mir ein fahrbares Gestell „besorgt“ hab – nix für das Arbeitsinspektorat – ist es doch recht anstrengend.

    Dann ist mir aufgefallen, dass im Kettenkasten, die Ankerkette immer im Salzwasser liegt, weil die Entwässerungsöffnung höher liegt als der Boden des Kettenkastens. Warum man das so macht, ist mir ein Rätsel. Ich hab mir von Pantelis (der Mann, der die Maststufe gemacht hat) die beiden Flüssigkeiten für PU-Schaum geholt. Er hatte von einem anderen Job gerade was übrig.

    Den Ankerkasten hab ich mit einem Plastiksack ausgelegt und einen schönen, dicken Polster geschäumt. Sobald der hart war, hab ich ihn heraus gezogen und in der Höhe zugeschnitten. Damit der von der Kette nicht kaputt geht, kommen dann noch vier Lagen dicke Glasfasern und Epoxydharz drauf. Pantelis will mir noch eine Gummimatte geben, dann ist alles gut.

    Was nicht gut ist, ist die Tiefe vom Ankerkasten. Wenn ich am Deck am Bauch liege und in der Hüfte schon nach unten knicke, dann komme ich gerade auf den Boden des Kastens. Um nicht ganz hineinzufallen, verhake ich mich mit einem Fuß in der Reeling. Und in dieser Lage beginnt man dann, präzise zu arbeiten, Matten mit flüssigem Harz zu tränken und das Harz mit einem Pinsel einzumassieren. Was war ich froh, wie ich den Kopf zum letzten Mal aus dem Ankerkasten gezogen habe. Jetzt muss das Zeug aushärten, was bei den Temperaturen sicherlich länger dauern wird. Dann noch die Entwässerungsöffnungen wieder frei machen – fertig. Ich hoffe, dass mir das die Ankerkette durch ein längeres Leben danken wird.

    Wenn es mit der Arbeit grad nicht mehr weiter geht, besuche ich Rosi, Joachem und ihre beiden Kinder. Sie arbeiten seit Juni an ihrem „neuen“ Schiff und wollen nach der langen Zeit in der Werft so wie ich am 1. April los – mal sehen, für uns beide.

    Auch andere Segler sind schon wieder da, bereiten ihre Schiffe für die Saison vor. Hektisch ist es nur bei den Schiffen der Vercharterer. Einige starten mit Ostern in die neue Saison, anderer haben noch ein paar Wochen. Dann aber sollen rund 250 Schiffe die Werft verlassen haben – es gibt noch was zu tun.

    Ach ja, zu tun. Bei mir auch. Da braucht es noch Vorbereitung für das Unterwasser. Dann soll da ein besonderer Anstrich drauf, der nicht ganz einfach zu verarbeiten ist. Der Motor braucht noch Liebe und einen neuen Thermostat – ich hoffe, dass die lästigen Alarme damit der Vergangenheit angehören. Und dann sind da noch die 1000 Kleinigkeiten, bis das Schiff wieder am Wasser sein kann.

    Ich bin gespannt, wie die Übung gelingt.

    PS.: Christos, der hier alles managt und beim Anstrich mithelfen wollte, ist gestern mit Bauchschmerzen ins Spital. Nicht gut für ihn, vielleicht auch nicht gut für mich. Wir werden sehen.

  • Copper Coat – der Plan

    Fehlt nur noch das Copper Coat, aber das ist so eine Sache:

    Coppercoat ist eine Antifouling Beschichtung für den Rumpf. Sie ist eine Mischung von Epoxydharz und Kupfer (1 kg Harz, 2 kg Kupfer). Das Kupfer oxidiert im Wasser und die Wasserorganismen mögen die Kupferionen nicht. Einfach und eigentlich genial.

    Aber: Vor dem Anmalen muss der Rumpf bis auf das Gelcoat (weiße Außenhaut) geschliffen werden. Bei 40m² Fläche, zu Teil überkopf, keine lustige Arbeit. Die überlasse ich lieber den Griechen, auch wenn das gar nicht wenig kostet. Ein Mann ist da gut eine Woche beschäftigt! Weil das aber so staubt und der Staub nicht gerade gesundheitsförderlich ist, geben die Griechen den Job an einen Albaner weiter. Der ist über das verdiente Geld glücklich und Arbeitschutz ist bei ihm noch nicht angekommen. Absaugung, Filtermasken – Fehlanzeige!

    So steht der Rumpf über den Winter, dass das Material austrocknen kann. Nun sollte er „nur“ noch mit viel Wasser gewaschen werden. Zur Sicherheit bekommt er auch noch eine Abreibung mit Isopropylalkohol – damit auch kleinste Fettspuren von Fingerabdrücken abgewaschen werden.

    Das Auftragen von Copper Coat ist eigentlich einfach: Die beiden Flaschen Epoxydharz in einem kleinen Kübel mischen und dann 2 kg Kupferpulver dazu rühren. Diese Mischung dann zügig mit einem Roller am Rumpf auftragen. Immer schön dünn, damit das Zeug nicht herunter rinnt. Dafür aber 5 Mal und das in eine Abstand von je 1 Stunde. Das heißt im Endeffekt, dass 2 Personen 5 Stunden lang Farbe aufrollen, und eine 3. Person ständig im Kübel rührt, damit sich das Kupfer nicht absetzt.

    Danach darf der Anstrich aber 48 h nicht im Regen stehen, sonst wäscht er sich wieder ab – womit die ganze Aktion umsonst wäre, also vergeblich, den teuer ist das Zeugs schon. Nach den 48 h sollte der Anstrich fest sein.

    Jetzt sind aber noch die Stellen, an denen das Schiff gestützt wurde, noch nicht gestrichen. Also das Schiff anders stützen, schleifen, waschen, malen. Und dann das ganze Schiff mit 400er Sandpapier abschleifen, damit die Kupferpartikel frei liegen und nicht unter einer Schicht Harz. So wären sie nämlich völlig unwirksam.

    Die ganze Geschichte habe ich an Christos delegiert. Immerhin hatte er den ganzen Winter Zeit dafür. Aber auch keine Lust das zu machen. Also steht das Schiff 15 Tage vor dem zu Wasserlassen immer noch mit nacktem Rumpf da. Wenn ich mir aber überlege, dass das Malen und Trocknen und Schleifen zusammen 7 ganze Tage dauert, habe ich Bedenken, dass die Arbeit rechtzeitig fertig wird.

    Aber immerhin: Christos wurde lebend in der Werft gesehen und er weiß von dem Thema. Ich bin gespannt, was ich in 8 Tage in der Werft vorfinden werde.

  • Einbau und Wiedergeburt

    Wie immer wird es spannend: Zunächst kommen die neuen Teile verspätet zu Sean. Dann holt DHL die Kiste zwar ab, lässt sie aber schon im Lager Southampton 24 h herum stehen, weil sie nicht auf den ersten LKW passt. Geflogen wird die 180 kg Kiste nicht, da wir der Platz im Flugzeug mit einträglicheren Gepäckstücken aufgefüllt. Der LKW braucht aber seinen Zeit bis Österreich. Ich schaffe es aber DHL zu überzeugen, mir die Kiste direkt im Lager Guntramsdorf in das Auto zu stellen. Geht, wenn auch knapp: Nach oben haben wir 3 cm Platz, links und rechts kaum 15. Egal, drin ist drin! Jetzt noch Fritz abholen, der ganz in der Nähe wohnt und ab nach Tisno.

    Das große Thema ist: Wie bekomme ich einen 140 kg Motor unbeschädigt und einfach in ein Schiff. Und wieder hilft uns der Zufall:

    Philia steht als letztes Schiff an der Ecke zur Hafeneinfahrt und kann so ganz einfach von einer Position Heck zum Steg auf eine Position längs am Steg umgestellt werden. Keine 10 min und das ist geschehen – super simpel! Jede andere Position im Hafen wäre deutlich komplizierter gewesen. Wir müssen das Schiff ja händisch bewegen – Motor gibt es ja keinen. Ja schon, aber der steht noch im Auto.

    Vorbereitungen am Motor. Noch kommt man überall leicht dazu

    Und dann haben wir über Nikola, den Marinabesitzer, einen LKW mit Kran aufgetrieben. Der kommt pünktlichsts in der Marina an, nimmt den Motor an den Haken, stellt sich besser hin und versenkt den Motor im Motorraum der Philia. Easy going. In 15 min ist er wieder weg. Die beste 40 € Investition der letzten Wochen!

    Mit Autokran ist das alles viel einfacher!

    Jetzt liegt es an uns, den Motor anzuschließen. Treibstoff, Kühlwasser, Batterien, Motorsteuerung. Könnte alles ganz einfach sein, ist es aber nicht. Es gibt halt doch kleine Unterschiede zwischen dem 2030 und dem D 1-30. So Unterschiede wie, na wie das „steirische Maß“. Und dann ist die Treibstoffleitung um 10 cm zu kurz, oder der Seewasserschlauch für die neuen Anschlüsse um 1 mm zu dünn. Grrrr – und das in einem kleinen kroatischen Ort ohne Marinehändler.

    Aber – hier geht man zum Baustoffhändler, der hat echt alles: Dieselleitungen in 4 Farben und 8 Durchmessern, Schrauben in seewasserfester Qualität, Schlauchschellen, Litzenkabel in großen Querschnitten, … Ein Paradies für Schiffsbastler. Ich glaub, ich bin 5mal hin gefahren 😊

    Schön langsam wird’s. Das größte Problem, die größte Spielerei ist das Justieren der Motorposition. Der große Motor muss exakt auf die Achse der Propellerwelle ausgerichtet sein, um Vibrationen und vielleicht auch Schäden zu vermeiden. Klingt einfach, ist es aber nicht: Die Gummifüße des Motors sind so weich, dass er kaum eine feste Position hat. Und dann kann man an insgesamt 12 Schrauben drehen, um den 140 kg Motor um 0,1 mm genau hin und her zu schieben. Eine echte Spielerei.

    Am 2. Tag zu Mittag, macht der Motor seinen ersten Huster. Beim ersten Startversuch springt er an, zögert noch etwas – wird wohl noch Luft in den Leitungen sein – und stabilisiert sich dann nach 1 min. Also eigentlich läuft er ganz brav, nur vibrieren tut er noch heftig. Also Propellerwelle lösen und erneut einstellen. So, nach einer weiteren Stunde passt das auch.

    Ja, und was zeigt das neue Bedienpanel an, da ist ja auch der Betriebsstundenzähler untergebracht: 122,8 Betriebsstunden, mehr nicht. Bei einem Auto wären das so um die 4.000 km, gerade mal eingefahren. Toll! Ich hoffe, dass der Motor lange und zuverlässig seinen Dienst versehen wird. So an die 5.000 Stunden sollte er problemlos schaffen. Das sind bei einem Eignerschiff dann eher Jahrzehnte – oder 2-3 Weltumseglungen.

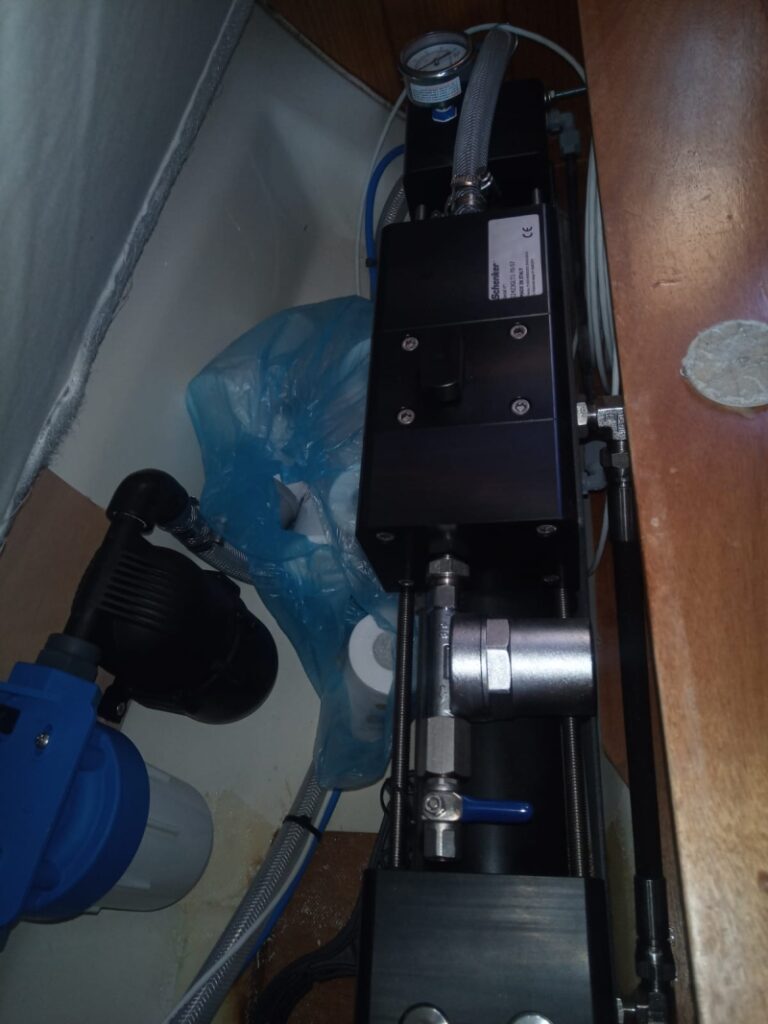

    Natürlich bleibt noch Arbeit übrig: Der Warmwasserboiler ist noch nicht angeschlossen. Da fehlen neue Ventile und Schläuche. Die Seewasserkühlung bekommt noch ein Siphon-Ventil, sobald ich die richtigen Schläuche hab. Das Kabel des Bedienpanels muss noch ins Cockpit gelegt werden und das Panel wird dort auch noch festgeschraubt. Und dann sind noch ausführliche Motortests im Hafen angesagt, bevor ich mich auf das Meer hinauswage. Immerhin steht dann einen 3-stündige Überstellung in eine Werft an, wo das Antifowling gemacht werden soll.

    Nach zwei intensiven Tagen am Boot reicht es uns aber und wir ziehen uns zurück. Das Wetter unterstützt uns dabei. Es hat in der Nacht angefangen heftig zu regnen und ein paar Gewitter tun ihr übriges für die einladende Stimmung.

    Vielleicht ist es besser, nicht wirklich alles über sein Boot zu wissen. Dann weiß man auch nicht, was alles kaputt gehen kann 😉

  • Rauf auf den Mast

    Warum denn überhaupt da hinauf? Na, weil er für uns wichtig ist, weil wir nachsehen müssen, ob alles passt und natürlich für Reparaturen: Lampen tauschen, Windmesser kontrollieren, Wanten und Seilumlenkungen,… Da gibt es genug was kaputt gehen kann.

    1. Methode – Rauf ziehen lassen
    Man schnalle sich in den Bootsmannstuhl. Das ist ein in starken Stoff eingefasstes Brett mit Rücken- und Seitenteilen. Der wird in eine, besser 2 Fallleinen eingebunden. Die werden durch Klemmen und über eine Winsch gelegt. Starke Männen, da braucht man wirklich Kraft und Ausdauer, ziehen dann das „Opfer“ in den Mast hinauf.

    2. Methode – Elektrisch
    Genau wie die erste, aber bequemer über eine elektrische Winsch. Kann man an Bord haben, muss aber nicht. Kostet auch nur eine Kleinigkeit so ein Ding: 3-4000 € – ohne Einbau versteht sich. Und wenn die Batterie dann größer ist, schadet das auch nicht.

    3. Methode – Maststufen
    Wir haben Maststufen auf der Philia montiert. Der Mast ist jetzt wie eine 13 m lange, senkrechte Leiter. Für die persönliche Sicherheit nehmen wir einen Klettergurt. Der wird über einen gesteckten doppelten 8er Knoten mit dem Fall verbunden. Dann haben wir zusätzlich ein 8mm Seil vom Mast bis ans Deck hängen. Das ist das Top Rope Kletterseil (statisch!!) in das ich ein GriGri+ einhänge. Das GriGri+ erlaubt auch einfaches Abseilen und hat einen Panikschutz am Hebel. Richtig für Anfänger wie mich.

    Wenn es nun aufwärts geht, kann ich von Stufe zu Stufe steigen. Susi zieht das Fall stramm, braucht aber keine Kraft dazu. Ich sichere mich mit dem GriGri+ und zusätzlich einer Gurtschlaufe, die um den Mast gelegt wird. Helm auf und dann geht’s los. Mit dem ganzen Zeug dauert es halt immer, bis man oben ankommt. So an die 8 Minuten brauche ich bis oben. Dabei ziehe ich eine dünne Leine und eine Umlenkrolle mit nach oben. Da bekomme ich dann in Stoffsäcken das erforderliche Material rauf geschickt und kann auch was nicht mehr gebraucht wird hinunter lassen. Es ist aber praktisch, wenn man dann oben ist, den Sack mit einem eigenen Karabiner zu befestigen, damit er höher hängt.

    So richtig praktisch ist das aber immer noch nicht. Jedes Werkzeug ist durch eine Schnur mit dem Sack verbunden, damit es nicht der Schwerkraft folgt und unten ins Deck ein Loch schlägt. Wenn da 10 verschiedene Werkzeuge im Sack sind, gibt das mit den Seilen ein ganz schönes durcheinander. Wenn wer eine bessere Lösung hat, bitte melden.

    Wie ist es da mit Höhenangst? Beim Hinaufsteigen klammere ich mich schon ganz gut an, trotz 2er Sicherungsleinen und dem Gurt, den wir von Anfang an um den Mast legen. Kommt gerade eine Windböe oder Wellen von einem vorbeifahrenden Schiff, dann ist im Aufstieg Pause: festhalten und abwarten. Oben angekommen, ist man mit dem Arbeiten beschäftigt, da ist keine Zeit sich zu fürchten. Und wenn man wieder unten ist, ist’s auch ganz gut.

    Arbeiten da oben sind deutlich anstrengender und komplizierter als herunten. Eine Hand ist quasi unbrauchbar, da man sich ja doch immer irgendwie anklammert. Dann ist nur mehr eine frei um irgendwo, natürlich ohne Blickkontakt, eine Mutter auf ein Gewinde zu drehen. Klar, speziellere Mutter und von unten. Fällt die hinunter dauert es lange, bis man Ersatz gefunden hat. Also manchmal werden auch Schrauben und Muttern festgebunden – besser ist besser.

    Gut ist es auch, wenn die Werkzeuge keine 230 V brauchen. Da ein Kabel mit hinauf zu schleppen ist nicht ganz einfach, manchmal aber notwendig. Für Lötarbeiten da oben, würde ich einen Gaslötkolben empfehlen. Eine Lötstation da oben, geht wirklich nicht.

    Bis zu 1 h habe ich da oben schon gearbeitet. Durch das Stehen auf den Füßen, abwechselnd mit Sitzen im Gurt, geht das ganz gut so. Das entspannte sitzen im Gurt, und das Vertrauen in die Sicherungsseile, das muss man auch erst einmal lernen. Vielleicht weiter unten anfangen 😉

    Herunter bin ich schneller, ungefähr die halbe Zeit. Da wird dann von unten das Fall nachgelassen, während ich das GriGir+ gefühlvoll lockere und immer wieder anhalte, um den Sicherungsgurt umzuhängen. Ist insgesamt aber einfacher als ich das beschreiben kann.

    4. Die Hebebühne
    Gar nicht in den Mast steigen, sondern mit einer Hebebühne hinauffahren. Immer mehr Bootswerften machen das so. Da kann man dann Wanten tauschen, ohne am instabilen Mast herum turnen zu müssen. Alles ist sicher und rasch erledigt. Da bleibt dann mehr Zeit zum Rechnungschreiben 😊

    5. Wenn dann gleich ganz
    Den Mast umlegen. Ist mehr zu tun, also eine gründliche Inspektion und Austausch vieler Teile, kann man den Mast auch umlegen. Dazu wird er an den Haken eines LKW Krans gehängt. Dann sind der Mastfuß zu lösen, die Kabel alle zu lösen, die Wanten abzubauen und dann geht’s recht einfach. Der Mast wird dann neben das Schiff auf 3 bis 4 Holzschragen gelegt.

    Das zahlt sich aber nur bei größeren Arbeiten aus. In Norddeutschland ist es aber üblich, jeden Herbst den Mast umzulegen, damit das Schiff in eine Halle passt. Da geht die Inspektion gleich mit. Bei Schiffen in der Adria, die mit stehendem Mast an Land gestellt werden, weiß man nie, wann der zuletzt gelegt wurde. Ich glaub, der von Philia war noch nie am Boden. Da gibt es zu viele Kabel, die unter dem Mast nicht getrennt werden können.

    Nicht in den Mast zu kommen, ist aber auch keine Alternative. Erst kürzlich sah ich ein Youtube Video, wo ein Skipper berichtet hat wie es ihm ergangen ist: Zuerst gibt der Motor auf – macht nix, kann man segeln. Dann gibt das Vorsegel auf – macht nix, hab noch ein Großsegel. Und dann bricht ein Schäkel, ein kleines Metall U um 5€, und das Segel kommt herunter. Genau so wie man es vor einem Hafen tut.  Aber das Großfall verabschiedet sich in die Höhe und der Skipper kommt nicht heran. Jetzt kann er das Großsegel nicht mehr setzen, und hat keine Möglichkeit mehr, sein Schiff irgendwie zu steuern. Er musste einen MAYDAY Ruf absetzen und sich auf ein Tankschiff retten. Seine Yacht mit all seinen Habseligkeiten blieb im Pazifik zurück und er war 10.000 Meilen von seiner Heimat entfernt. Ohne Dokumente, ohne Geld – nix. Selbst die Kleidung war ein Geschenk der Besatzung, die ihn gerettet hat.

    Da ist es mir dann lieber, dass mein Mast wegen der Maststufen nicht mehr hübsch ist, ich mir aber im Notfall helfen kann.
